تیرنگ نیوز- سرویس اقتصاد: حدودا یک هفته قبل، رسانه تیرنگ در گزارشی با عنوان «این قصه سر دراز دارد…» به حواشی مرتبط با پروژه زباله سوز ساری (برکناری پیمانکار و توقف ساخت) پرداخت و از وضعیت احداث این طرح انتقاد کرد.
در بخشی از آن گزارش به نقل از مدیرکل امور شهری و شوراهای استانداری مازندران درباره توقف کارخانه زبالهسوز ساری با پیشرفت ۷۰ درصدی آورده بودیم: با توجه به برکناری پیمانکار ابنیه کارخانه زبالهسوز ساری و عهده دار شدن بسیج سازندگی بهعنوان پیمانکار، با پیگیری در پرداخت پیشپرداخت و موافقت در اجرای این طرح، اکنون کارهای اداری در حال اجراست.
وی گفت: مسئول بسیج سازندگی اعلام کرد؛ اگر هفته بعد منابع مالی برسد بسیج سازندگی میتواند حدود دو یا سه ماه این طرح را تعیین تکلیف کند، چون در بخش ابنیه حدود ۳۰ درصد کار مانده است.

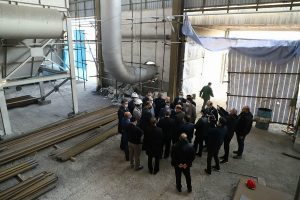

در همین راستا، صبح جمعه این هفته 5 آذر بود که علی سلاجقه معاون رئیسجمهوری و رئیس سازمان حفاظت محیط زیست از این پروژه بازدید کرد تا شاید بشود به استمرار احداث این طرح و افزایش سرعت آن امیدوار بود.
معاون رئیسجمهوری در یان بازدید پس از شنیدن اظهارات مسئولان استانی و شهرستانی، در جهت شتاب بخشیدن به تخصیص اعتبارات دولتی مربوط به این پروژه وعده داد که در جلسه هیئت دولت با وزیر کشور گفتوگو کند.
سلاجقه ضمن تأکید بر ضرورت افزایش تعامل بین دستگاههای مرتبط در استان برای هر چه زودتر به بهرهبرداری رسیدن این طرح، وعده داد که در دیدار با وزیر کشور پیگیر تخصیص اعتبارات دولتی مصوب برای این پروژه و کمک بیشتر به ساخت نیروگاه در چارچوب اساسنامههای مالی و اعتباری شود.
رئیس سازمان حفاظت محیط زیست با اشاره به عملکرد موفق مدیریت پسماند در شهر مشهد گفت: بر اساس قانون شهرداریها موظف به انجام همه کارهای مربوط به مدیریت پسماند هستند. اما خوشبختانه دولت در کنار شهرداری ساری قرار گرفته تا مشکل پسماند و زباله در این منطقه حل شود.
وی در پاسخ به درخواست مدیرکل دفتر امور شهری و شورهای استانداری مبنی بر کمک به پروژه از محل اعتبارات صندوق ملی محیط زیست تصریح کرد: اعتبارات این صندوق معمولا در بخشهای تعریف شدهای هزینه میشود. اما سعی میکنیم طبق اساسنامه اگر امکانش وجود داشت اعتباراتی در نظر بگیریم و همراه با وزارت کشور به شهرداریها کمک کنیم.
معاون رئیسجمهوری خاطرنشان کرد: با توجه به این که اعتباراتی برای تکمیل این پروژه از سوی دولت در نظر گرفته شده است، حتما روز یکشنبه از وزیر محترم کشور پیگیر سرعت دادن به روند تخصیص اعتبارات مصوب برای نیروگاه زبالهسوز میشوم. دکتر وحیدی هم خوشبختانه به شکل ویژه در مسائل مربوط به محیط زیست جدی و پای کار است. هم در مسائل مربوط به آلودگی هوا و اجرای قانون هوای پاک توجه ویژهای از ایشان میبینیم و هم برای حل معضل پسماند در کشور تلاش و توجه خاصی دارند.
رئیس سازمان حفاظت محیط زیست تصریح کرد: بهرهبرداری و تکمیل دقیق و عاری از مشکل این پروژه حق مردم است و ما نیز وظیفهای جز احقاق حق مردم نداریم. ضمن این که انتظار میرود روند اجرایی و نظارت بر استانداردها به طوری پایش شود که سلامت مردم به واسطه فعالیت این واحد به خطر نیفتد. یعنی هم در مدیریت پسماند و تولید انرژی و ایجاد ارزش افزوده از آن الگویی مناسب باشد، هم در مسائل زیستمحیطی مانند رعایت استانداردهای آلایندگی به طور دقیق به پروژه توجه شود و هم هم در بهرهوری انرژی و سائلی مانند بازچرخانی آب شاهد بهترین شکل کار و فرآیند سالم مدیریت پسماند در نیروگاه زبالهسوز ساری باشیم.
افتتاح در پایان 1401 به شرط رسیدن اعتبار
شهردار ساری با اشاره به برخی مشکلات حقوقی موجود در نوع قرارداد پیشین، اظهار کرد: متأسفانه به دلیل مشکلاتی که در نوع قرارداد وجود داشت با یک وقفه دو ساله در اجرای پروژه مواجه شدیم که اخیرا این مشکل با ورود و پیگیری مستمر معاونت امور عمرانی استانداری و فرماندار ساری با ارائه برخی تعهدات و همچنین ورود پیمانکار جدید برطرف شد.
جواد طالبی افزود: در حال حاضر از بخش تأمین تجهیزات نیروگاه 12.5 درصد باقی مانده است که عمدتا به نصب تجهیزات ارتباط دارد. تجهیزات نیز خریداری شده و منتظر اجرای بخش ابنیه هستیم. برای تکمیل بخش ابنیه نیروگاه نیز به حدود 94 میلیارد تومان دیگر اعتبار نیاز داریم. خوشبختانه دولت در ادامه حمایتهایی که از این پروژه داشت، تخصیص 65 میلیارد تومان در سال 1400 را تصویب کرد که از این مبلغ 30 میلیارد تومان تا کنون قطعی شده است. 15 میلیارد تومان در قالب اوراق مشارکت سال 1403 پرداخت شد و 15 میلیارد تومان دیگر هم قرار است در هفته پیش رو به صورت نقدی پرداخت شود.
شهردار مرکز استان خاطرنشان کرد: اگر اعتبار در نظر گرفته شده تصویب شود و این حمایتها ادامه داشته باشد این قول را میدهیم که نیروگاه را تا پایان سال 1401 به بهرهبرداری برسانیم.
طالبی خواستار توجه سازمان حفاظت محیط زیست و وزارت کشور به طرح امحاء و بیخطرسازی زبالههای عفونی در نیروگاه زبالهسوز ساری نیز شد و گفت: طرحی توسط شهرداری ساری تهیه شده که بر اساس آن در همین محوطه نیروگاه تجهیزات بیخطرسازی زبالههای عفونی را نیز نصب کنیم تا در صورتی که بیمارستانها و مراکز بهداشتی نتوانستند زبالههای عفونی را بیخطر کنند، در این واحد این اقدام انجام شود. روزانه حدود 6 تا 7 تن زباله عفونی در منطقه تولید میشود که برای بیخطرسازی آن در این مجموعه به حدود 20 میلیارد تومان اعتبار نیاز است.
شهردار ساری یکی از ویژگیهای فرآیند اجرایی نیروگاه زبالهسوز ساری را بهرهگیری از تجارب ساخت نیروگاه زبالهسوز نوشهر در ایجاد زیرساختها بیان کرد و گفت: ما از تجربه نیروگاه نوشهر که برای مسائلی مانند راه دسترسی، برق، گاز و آب با مشکل مواجه شده بود استفاده کردیم و همه این زیرساختها تأمین شده است. علاوه بر این که استخرهای جداگانهای برای تأمین آب ساخته شد و خط گاز و برق هم تأمین شده است، حتی برای فروش برق نیز خط جداگانهای در نظر گرفتیم.
اعتبار ملی می خواهیم
مدیرکل دفتر امور شهری و شوراهای استانداری هم در این بازدید خواستار توجه ویژه دولت به نیروگاه زبالهسوز ساری در تخصیص اعتبارات ملی شد و گفت: دلیل این که نیروگاه زبالهسوز نوشهر زودتر به بهرهبرداری رسید این بود که پس از کفاف ندادن اعتبارات دولتی، از دفتر مقام معظم رهبری اعتباری تخصیص داده شد.
وی اظهار کرد: خوشبختانه دولت طرحی را در دست اجرا دارد که حدود 15 هزار میلیارد تومان برای تکمیل همه پروژههای پسماند کشور تخصیص یابد. پیشبینی شده است که حدود دو هزار میلیارد تومان از این اعتبار به مازندران اختصاص داده شود.
محمدی افزود: در استان تصمیم گرفته شد که علاوه بر بودجههای در نظر گرفته شده برای نیروگاه زبالهسوز ساری، 200 میلیارد تومان نیز از محل این اعتبار دو هزار میلیارد تومانی در صورت تایید و تخصیص به نیروگاه زبالهسوز ساری تخصیص یابد که این درخواست با امضای استاندار به وزیر محترم کشور ارائه شد.
نمی خواهیم زباله سوز ساری مثل نوشهر شود!
مدیرکل حفاظت محیط زیست مازندران نیز در این بازدید با بیان این که عزم جدی در استان برای تکمیل نیروگاه زبالهسوز ساری وجود دارد، گفت: هدف مهم این است که در ساری شاهد بهرهبرداری کامل پروژه با تمام توان مجموعه باشیم.
حسینعلی ابراهیمی کارنامی اظهار کرد: نمیخواهیم پروژه ساری مانند پروژه نوشهر که با 35 درصد ظرفیت فعالیت میکند به بهرهبرداری برسد. نیروگاه 200 تنی نوشهر در حال حاضر به دلیل فراهم نشدن برخی زیرساختها اکنون با ظرفیت حداکثر 70 تن زبالهسوزی در روز کار میکند. یعنی هنوز 130 تن از ظرفیت این نیروگاه خالی است. ضمن این که هنوز تصفیه شیرابه ندارد.
حرف آخر:
برآیند اظهارات معاون رئیس جمهور و مسئولان مربوطه استانی و شهرستانی همان است که در گزارش هفته قبل تیرنگ گفته بودیم این قصه سر دراز دارد و آنگونه که پیداست این پروژه حالا حالاها در بلاتکلیفی به سر خواهد برد.
البته ما نیم نگاهی هم به خروجی جلسه امروز (یکشنبه) سلاجقه معاون رئیس جمهور با وزیر کشورداریم تا ببینیم پیگیری های مربوطه درباره سرعت دادن به روند تخصیص اعتبارات مصوب برای نیروگاه زبالهسوز ساری به کجا می رسد.
اگرچه برای ما با توجه به حواشی فراوان و طولانی بودن روند احداث این پروژه قابل پیش بینی است که بعید است اتفاق خاصی بیفتد. در خوشبینانه ترین حالت می توان گفت همانطور که شهردار ساری گفت اگر اعتبارات برسد پایان سال 1401 زمان بهره برداری این پروژه خواهد بود! و این خود حاوی پیام های مهمی است…
